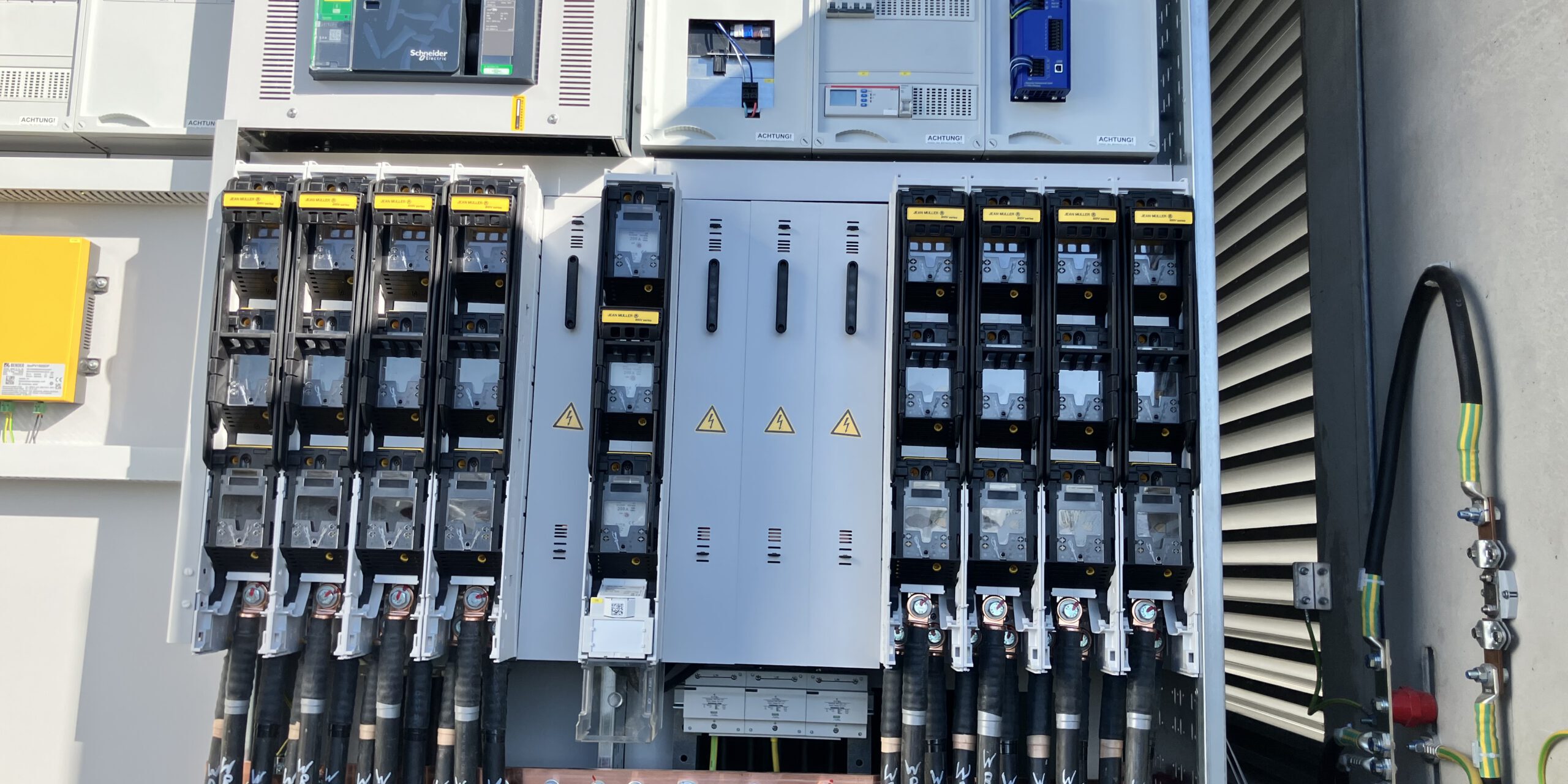

Der Anschluss der Wechselrichter in den Trafostationen ist fertiggestellt.

Die Wechselrichterkabel sind alle in den Trafostationen angeschlossen, die Mittelspannungsverkabelung ist fertiggestellt: Seit dem 1.10.2026 ist der Solarpark Vorräzen bei Ebringen im Probebetrieb am Netz angeschlossen und ab dem 16.10.2026 können im Solarpark Katzental von den 5 Teilfeldern eines nach dem anderen zugeschaltet werden. Damit fließt im Probebetrieb der erste Strom. Der wichtigste Meilenstein des Projektes ist mit diesem Moment erreicht.
Der Anschluss solcher großen Freilandsolaranlagen ist relativ anspruchsvoll. Gemeinsam mit den jeweiligen Netzbetreibern, das ist im Fall von Ebringen die naturenergie netze und im Fall von Gottmadingen die ThügaNETZE, müssen umfangreiche Regelungstests durchlaufen werden, um die Fernsteuerbarkeit der Anlagen sicherzustellen. Das gleiche gilt für den Direktvermarkter, der die Anlagen ebenfalls steuern können muss. Oberstes Ziel dabei ist die Sicherstellung der Netzstabilität. Erst danach können die beiden Anlagen in den endgültigen Vollbetrieb gehen.
