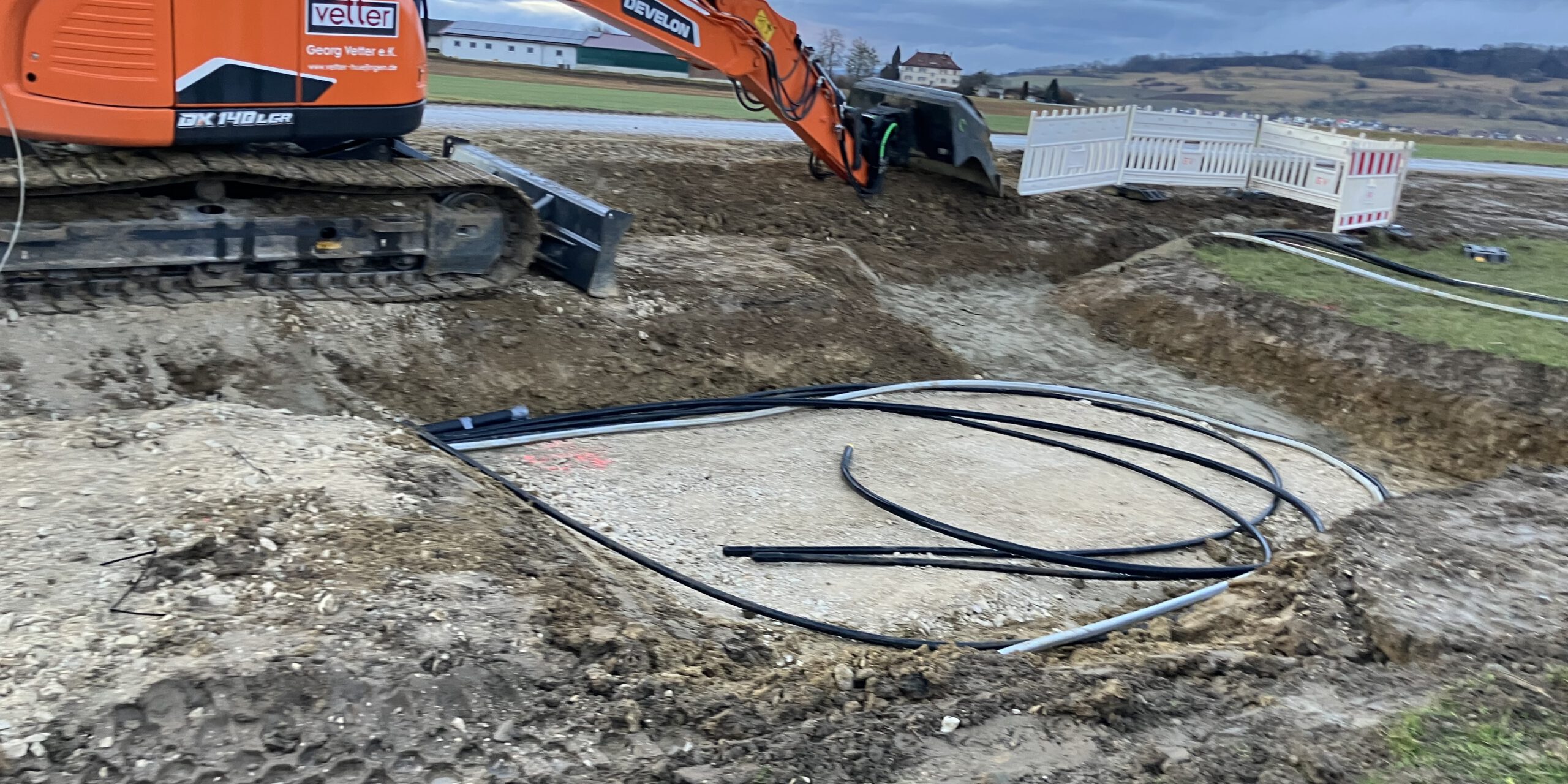

Mit der Einrichtung der Baustelle beginnen Ende Januar 2026 die Bauarbeiten für den Vorräzen bei Ebringen. Im ersten Schritt werden die Lagerflächen eingerichter und dann die Mittelspannungskabel von Trafostation zu Trafostation für die zwei Teilflächen verlegt. Auch ein Standort für einen zukünftigen Batteriespeicher ist dabei vorgesehen.
Danach erfolgt die Anbindung der 21 Wechselrichter an die jeweiligen Trafostationen. Noch im Februar werden dann auch in diesem Park die Rammarbeiten für die Unterkonstruktion beginnen.
