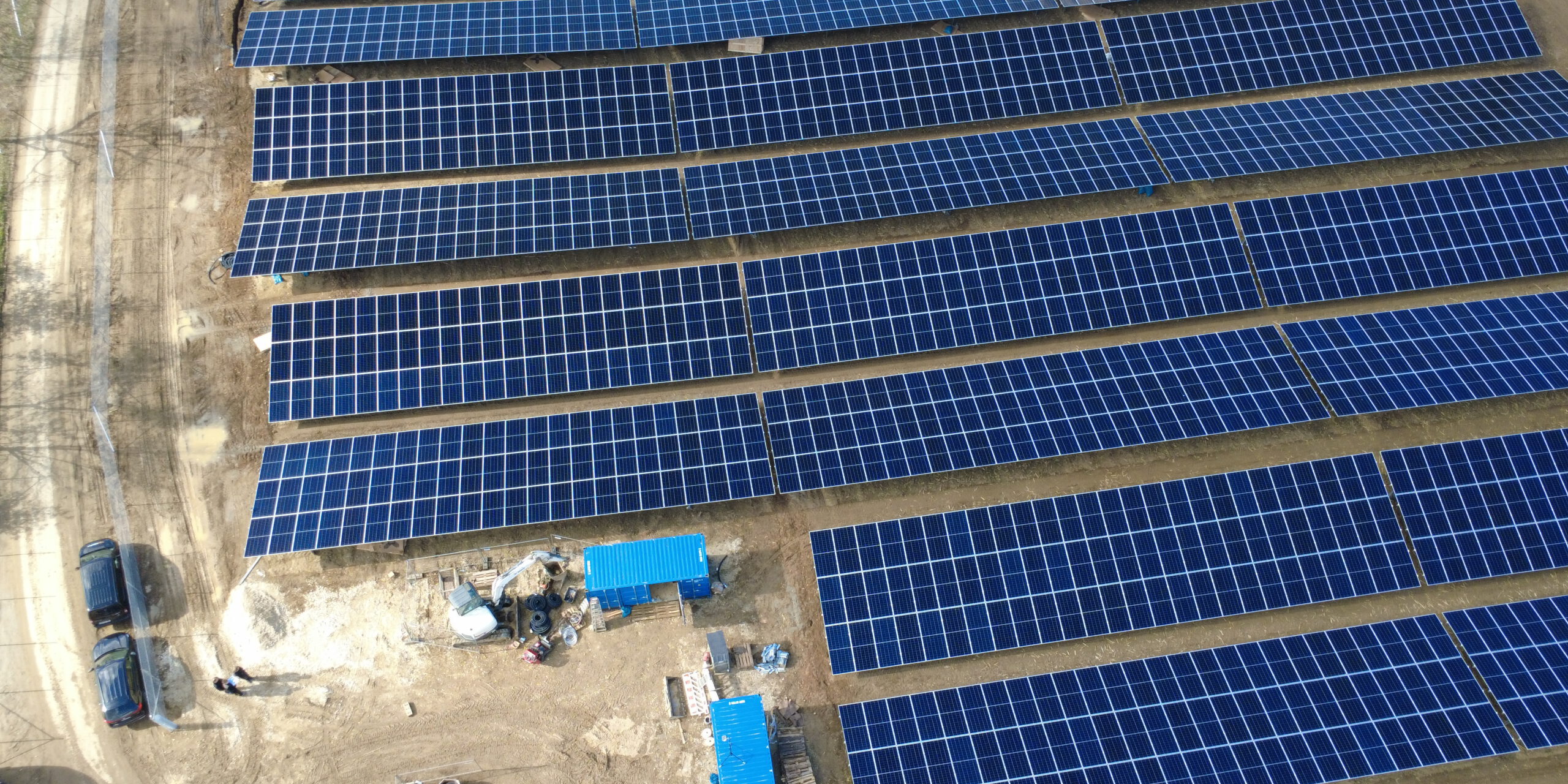

Ab Mitte März hat die Montage der Module mit Hochdruck begonnen. Zuerst wurde ein Mustertisch an dem alle technische Details der Montageausführung festgeleg werdne konnten, belegt und gemeinsam mit solarcomplex abgenommen. Ab diesem Moment werden jeden Tag LKWs, die die Module anliefern entladen.

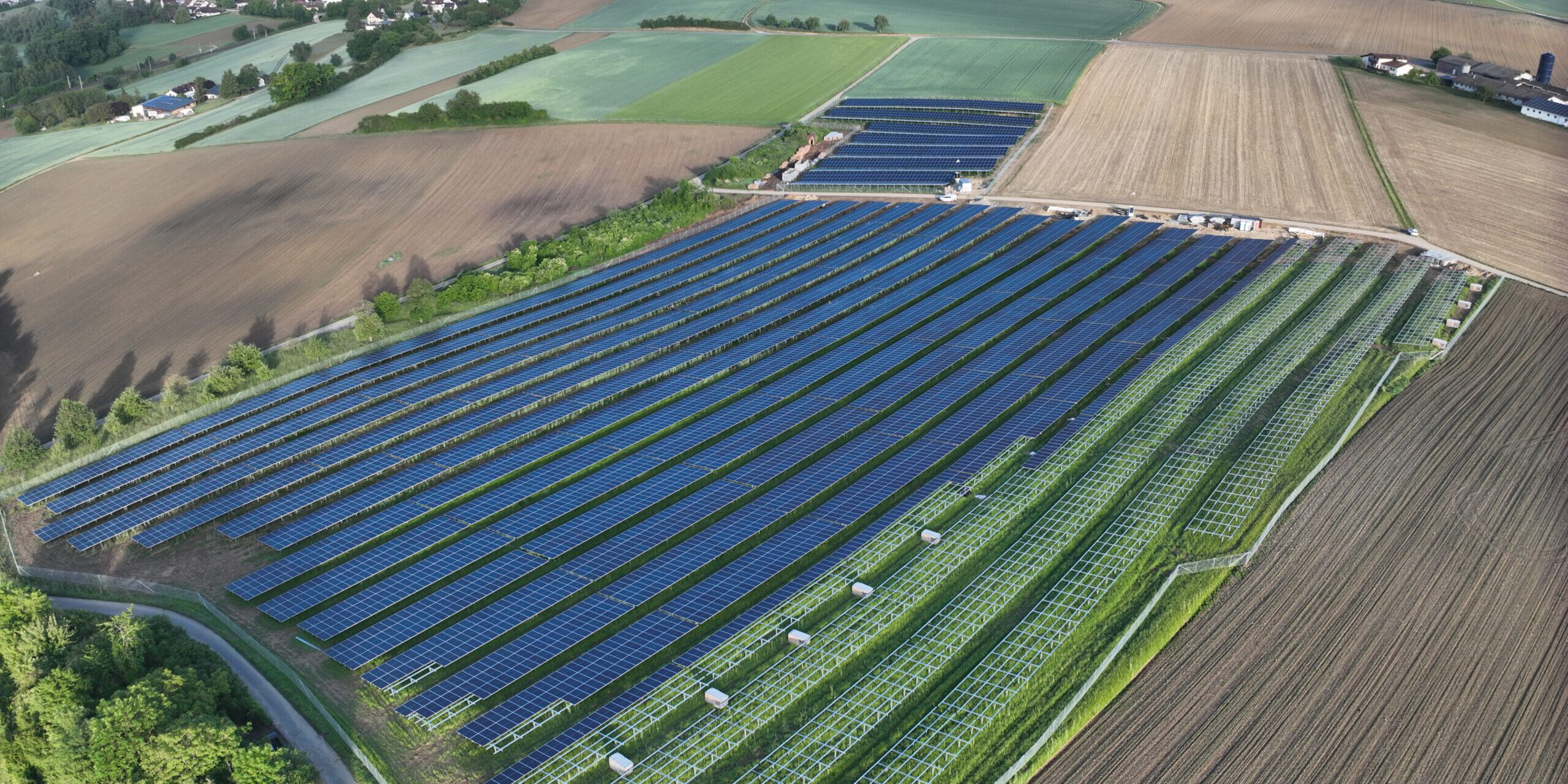

Wenn die Bautruppe mit voller Manschaftsstärke auf der Baustelle ist können so bis zu 1.000 Module pro Tag in den Feldern verteilt und auf den einzelnen Modultischen in jeweils 3 Reihen verteilt werden. Ingesamt werden so in den nächsten Wochen über 18.000 Module im Park verbaut.
